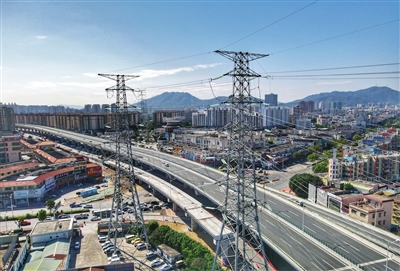

当日上午9时30分许,在三乡镇河生酒楼附近路口,随着中山电力工程有限公司现场负责人一声令下,100多名供电工作人员同时作业,正式启动两条高压线的拆除工作,整个拆除工程预计需要两个月。相关负责人介绍,本次迁改工程为中山近年来最大的供电迁改工程,两条高压线横穿三乡9.01公里,共有30座高压线塔,沿线厂企、商圈、住宅小区较多,其中有两段横跨坦洲快线,不仅存在安全隐患,影响城镇容貌,在一定程度上还影响了坦洲快线的施工进度。今年以来,三乡镇大力开展“我为群众办实事”实践活动,推进两条高压线迁改,协助加快推进坦洲快线三乡段建设速度,优化城市规划布局,进一步释放土地发展空间。 据悉,新建高压线绕行外围山地,线行长度16.5公里,线塔94个,迁改工程总投资2.2亿元,从去年3月份开始实施,从征地到建成通电,工期10个月,保障了坦洲快线主线通车。 |
