乐丰里·停车场澄清修改公告

信息来源:古镇镇人民政府 发布日期:2025-07-11 分享:

  一、项目基本情况

  原公告的项目编号:GDZPCG20250523

  原公告项目名称:乐丰里·停车场

  首次公告日期:2025年6月30日

  二、项目答疑部分

  1、根据《排水管道工程设计说明(一)》第五条管材及材质要求中明确污水管、雨水管采用钢筋混凝土管,而《主要材料表》中 DN600 管采用的是 HDPE 双壁波纹管DN600, 问应使用混凝土管还是双壁波纹管?若使用双壁波纹管,环刚度是SN4还是SN8?

  答:按照清单使用双壁波纹管,环刚度是SN8。

  2、根据《排水管道工程设计说明(一)》第五条管材及材质要求中明确给水 管为PE管热熔,而《主要材料表》中和招标清单中给水管为UPVC 管 DN75, 问给水管采用UPVC 管 DN75 还 PE 管 DN75?

  答:按照招标清单给水管采用UPVC 管 DN75,给水管达到可食用标准。

  3、根据《排水管道工程设计说明(二)》第六条管道施工第4条第6)条管 道开挖应采取钢板桩支护,未见细部设计图,问沟槽开挖是否进行钢板桩支护? 或明确沟槽开挖具体支护形式?

  答:由投标单位根据现场实际情况投标报价综合考虑。

  4、根据《排水管道工程设计说明(二)》第七条附属设施中明确检查井采用钢筋混凝土检查井(现浇或预制),《主要材料表》中图集明确为钢筋混凝土,而招标清单中阀门井为砖砌立式闸阀井、雨水和污水检查井为砖砌收口式检查井。问:阀门井是否为砖砌?雨水、污水检查井是否为砖砌?

  答:按照清单阀门井为砖砌立式闸阀井、雨水和污水检查井为砖砌收口式检查井。

  5、根据排水工程《主要材料表》中雨水口为环保型雨水口?招标清单中雨水口为蒸压灰砂砖砖砌雨水口,问是否采用环保型预制雨水口?

  答:采用环保型预制雨水口,实际施工时依据工程签证按实结算,具体结算以下方式:

  1)合同中已有适用于变更工程的单价,按合同已有的单价变更合同价款。

  2)合同中已有类似于变更工程的单价,可参照类似单价变更合同价款。

  3)合同中没有适用或类似变更工程的单价,按照广东省建设工程计价依据、工程所在地造价管理机构有关规定和发布的价格信息,依据工程变更签证,由中标人提出适当的变更价格,按本招标说明的规定作出预算经中山市财政局古镇分局审核后结算。结算单价按中标价与招标控制价的相应比例折算执行。

  6、根据《排水管道工程设计说明(一)》第五条管材及材质要求中明确污水管、雨水管采用钢筋混凝土管,《雨水管线平面布置图》、《综合管线平面布置 图》中第4条明确雨水支连管为DN200,而《主要材料表》中均为PVC200, 问雨水支连管是否采用DN200混凝土管?

  答:按清单采用UPVC200。

  7、若雨水支连管采用 PVC200, 因埋深较浅易损坏,问是否采用混凝土全包封?若采用请明确具体混凝土标号和补充做法图?

  答:不需采用混凝土全包封。

  8、根据排水工程《主要材料表》中化粪池图集为《室外排水设施设计与施工(钢筋混凝土化类池)》(020S701)第20~24页,而招标清单为2m³玻璃钢化粪池。问化粪池是采用2m³玻璃钢化粪池还是混凝土化粪池?若是玻璃钢化粪池,请明确玻璃钢化粪池做法?

  答:采用预制混凝土化粪池,实际施工时依据工程签证按实结算,具体结算以下方式:

  1)合同中已有适用于变更工程的单价,按合同已有的单价变更合同价款。

  2)合同中已有类似于变更工程的单价,可参照类似单价变更合同价款。

  3)合同中没有适用或类似变更工程的单价,按照广东省建设工程计价依据、工程所在地造价管理机构有关规定和发布的价格信息,依据工程变更签证,由中标人提出适当的变更价格,按本招标说明的规定作出预算经中山市财政局古镇分局审核后结算。结算单价按中标价与招标控制价的相应比例折算执行。

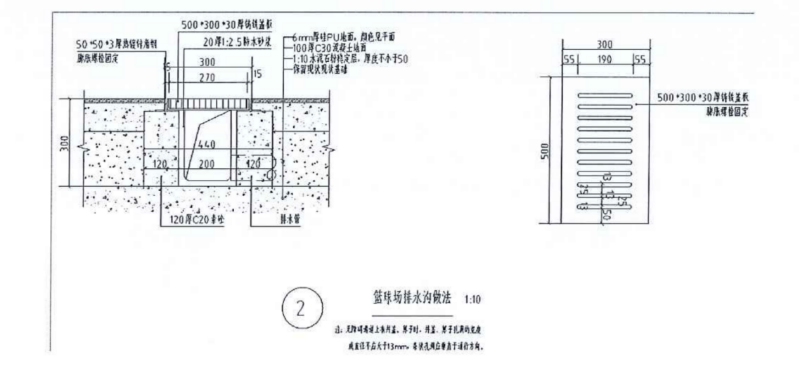

  9、根据排水工程《主要材料表》中排水沟为砖砌排水沟,《树池、排水沟 做法详图》中②篮球场排水沟做法为120厚C20 素砼并抹2.5cm 厚防水砂浆,而招标清单中为成品排水沟。问篮球场排水沟是混凝土排水沟还是成品排水沟?若是成品排水沟,请提供设计图。



  答:采用砖砌排水沟,详图集24J306第3-24页,实际施工时依据工程签证按实结算,具体结算以下方式:

  1)合同中已有适用于变更工程的单价,按合同已有的单价变更合同价款。

  2)合同中已有类似于变更工程的单价,可参照类似单价变更合同价款。

  3)合同中没有适用或类似变更工程的单价,按照广东省建设工程计价依据、工程所在地造价管理机构有关规定和发布的价格信息,依据工程变更签证,由中标人提出适当的变更价格,按本招标说明的规定作出预算经中山市财政局古镇分局审核后结算。结算单价按中标价与招标控制价的相应比例折算执行。

  9、《铺装做法详图》中③停车场做法230*115*60黑色混凝土透水砖下是否为3cm 厚1:2.5水泥砂浆和100厚C20混凝土?









  答:是。

  11、《园林景观施工图设计总说明》中第十条清拆部分第10.1条根据设计平面图,结合现场实际情况,与设计图不相符的铺装地台,建构筑物应进行拆除。 问若出现拆除工程是否签证?

  答:由投标单位投标报价综合考虑,不进行签证。

  12、《灯具布置平面图》中文字说明第2条图上示意投光灯新建基础位置,后期由建设单位负责实施。问是不是仅拆除现状灯杆新建基础G1即可? 若是新建基础灯具利旧安装,招标清单描述中无拆除灯具、灯杆描述,是否补充清单描 述 ?

  答:清单是按照拆除现状灯杆新建基础G1进行利旧安装计算,拆除部分由投标单位投标报价综合考虑。

  13、《灯具布置平面图》中预留的PVC70弱电管埋深和做法是否可以参考图中2*70管道开挖大样图实施?平面图中无手孔井,是否增加手孔井及做法?《配电箱系统图》中总配电箱ZAP 说明第2条因目前九个地块仅有三个商家入驻,远期总负荷容量待定,根据建设单位意见现阶段利用现状4X120-1X70进线电缆,总配电箱ZAP出线至地块动力配电箱APn电缆选用4X50-1X25规格,待远期容量不足时再更换ZAP 进线电缆或另敷相同规格双拼使用。问若在缺陷责任期内超过现状容量,是否更换电缆或另敷设4X50-1X25双拼使用都不由中标人实施?

  答:第1条清单已按大样图计算,实际施工结合现场进行实施;第2条不增加手孔井;第3条放50平方线已考虑用电多的用户,若不满足由用电户自行改造。

  14、《乐丰里· 停车场项目中介预算编制的报告》中第六条其他说明第1条公共厕所参照美食街标准,按税前十万元计算,若实施中实际询价不含税超过10万元是否签证?第2条入口雕塑、坐凳、logo 墙无深化设计,按市场询价50%计算,若实际实施中突破招标定价是否按实际签证?第3条安装工程地面破除暂不考虑,是基于什么原因考虑?招标清单中也没有安装工程管道开挖后恢复至原地面的工程量,是否可以理解为沟槽开挖土方开挖,雨、污水管顶(20/50cm)以上沟槽回填采用石屑回填至原地面即可,沟槽顶部无需混凝土恢复?

  答:第1、2条投标单位综合考虑包含在投标报价中;第3条如需破除地面按实签证进行结算;第4条清单已按图计算恢复地面工程量,投标单位按图施工,不另增加恢复工程量,投标单位投标报价综合考虑。

  15、招标清单中单位工程《公共厕所、入口座凳、篮球架、造型等》全部为直接条目,同时中介预算报告中说明按市场询价50%计算,实际实施中若询价超 出招标预算价是否采取签证处理?

  答:投标单位综合考虑包含在投标报价中。

  三、澄清修改信息:

  更正事项:招标公告及招标文件

  更正原因:部分内容修改调整

  更正内容:

  1、原公告的投标文件提交截止时间:2025年7月22日10时00分,更正为:2025年7月28日1000

  2、原公告的开启时间:2025年7月22日10时00分,更正为:2025年7月28日1000,投标人需在项目开标时间前打开电脑网页开标直播间(直播间地址:https://meeting.tencent.com/dm/1Okmm31wlvxl;腾讯会议:628-561-064;会议密码:64249。到项目开标时间,投标人需在线通过扫描二维码形式解密其投标文件,逾期解密其投标文件所引致的一切后果由投标人承担。

  3、原招标文件/第四章/标办法/三、详细评审/2.商务技术评分标准附件3《商务技术评分表》

序号

评审项目

分配分数

评议内容及评分

投标人

1

投标人企业实力

5

1. 供应商具有有效的质量管理体系认证证书,得1分;

2. 供应商具有有效的职业健康安全管理体系认证证书,得1分;

3. 供应商具有有效的环境管理体系认证证书,得1分。

4. 供应商具有有效的诚信管理体系认证证书,得1分。

5. 供应商具有有效的信用评价体系认证证书,得1分。

本项最高得5分。注:须同时提供在有效期内的证书扫描件和全国认证认可信息公共服务平台(http://cx.nca.cn/CertECloud/index/index/page)查询页的截图。上述证明材料均需加盖公章,不符合上述条件或不提供者不得分。

2

拟投入本项目团队人员情况

10

拟投入本项目的人员配备(人员不能相互兼任):

1. 技术负责人:具有二级市政建造师,得 0.5 分;具有一级市政建造师,得1 分;具有市政公用工程专业中级工程师职称的,得0.5分;具有市政公用工程专业高级工程师职称的,得1分,本项最高得2分;

2. 安全负责人:具有注册安全工程师,得1分 ,具有安全生产考核合格证书C3类,得1分,本项最高得2分;

3. 造价负责人:具有一级注册造价师,得1分,具有二级注册造价师,得0.5分,具有造价类高级工程师证或以上职称证,得2分;本项最高得2分;

4. 质量负责人:具有市政公用工程专业中级工程师(或以上)职称的,得1.5分,本项最高得1.5分;

5. 具有施工员、专职安全员,资料员,机械员,材料员,标准员,合同员全部满足得2.5分,少一个扣0.5分。

注:需提供对应人员的相关证书、身份证及近3个月(包含投标当月)任意一个月在本单位的有效社保证明,其中安全负责人可为返聘人员,所有相关职称需提供人社部门职称管理系统或全国人社政务服务平台网页查询截图。不提供或不齐全的不得分。

3

业绩

5

投标人提供2022年1月1日至投标文件递交截止之日已完成的同类业绩,每提供1项得1分,本项最高得5分。 注:投标文件中提供合同关键页、中标(成交)通知书、竣工验收报告复印件或扫描件并加盖响应投标人公章,不提供不得分。业绩时间已竣工验收报时间为准。

4

机械设备投入计划

8

1. 投标人的机械设备投入安排合理,设备充足、齐全、先进,得8分;

2. 投标人的机械设备投入安排较合理,设备能基本满足、齐全、较先进,得6分;

3. 投标人的机械设备投入安排一般,设备较少、较落后,得4分;

4. 无提供相关证明文件,不得分。

(注:须在注投标文件中提供相关证明文件)

5

施工进度计划

8

根据投标人提供的施工进度计划进行评审:

1. 关键线路分析清晰、准确、完整,计划编制合理、可行,完全满足磋商文件对工期的要求,对关键节点的控制措施合理、可行,得8分;

2. 关键线路分析基本清晰、准确,计划编制基本合理、可行,基本满足磋商文件对工期的要求,对关键节点的控制措施基本合理、可行,得6分;

3. 关键线路分析一般,计划编制一般,部分满足磋商文件对工期的要求,对关键节点的控制措施一般,得4分;

4. 没有提供相关计划的,不得分。

6

保修服务方案

8

1. 保修服务方案详细具体完整、专业可行,服务响应时间及时、解决问题效率高,保障正常工作,得8分;

2. 保修服务方案较详细具体完整、专业可行,服务响应时间较及时、解决问题效率较高,不影响正常工作,得6分;

3. 保修服务方案一般、服务基本满足,响应时间不及时、解决问题效率一般,影响正常工作,得4分;

4. 无提供相关描述的,不得分。

7

实施方案

8

针对项目实际需求提供完整的项目实施方案进行评审:

1. 项目实施方案内容全面完善、细致、符合本项目的建设要求、切合项目实际、可操作性强的,得8分;

2. 项目实施方案内容具体,能满足本项目的建设要求,基本切合项目实际,可操作性一般的,得6分;

3. 项目实施方案内容基本完善,基本符本项目的建设要求,但未能符合项目实际的和欠操作性的,得4分;

4. 项目实施方案内容不完整或不提供方案的不得分。

8

应急方案

8

根据各投标人针对本项目的特点,对停车区域可能发生的各类突发事件有针对性的制定应急预案(如火灾、水淹、爆炸、设施设备瘫痪、交通拥堵、刑事事件等)进行综合评分:

1. 应急方案合理、可行的,有很好的突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得8分;

2. 应急方案较合理、可行的,有较好的突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得6分;

3. 应急方案基本合理、可行的,有突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得4分;

4. 应急方案不合理、缺少突发事件的处理措施和应急预案的不得分。

合计

得分总计

60

  更正后:

序号

评审项目

分配分数

评议内容及评分

投标人

1

拟投入本项目团队人员情况

10

拟投入本项目的人员配备(人员不能相互兼任):

1. 技术负责人:具有二级市政建造师,得 0.5 分;具有一级市政建造师,得1分;具有市政公用工程专业中级工程师职称的,得0.5分;具有市政公用工程专业高级工程师职称的,得1分,本项最高得2分;

2. 安全负责人:具有注册安全工程师,得1分 ,具有安全生产考核合格证书C3类,得1分,本项最高得2分;

3. 质量负责人:具有市政公用工程专业中级工程师(或以上)职称的,得2分,本项最高得2分;

4. 具有施工员、专职安全员,资料员,机械员,全部满足得4分,少一个扣1分。本项最高得4分。

注:需提供对应人员的相关证书、身份证及近3个月(包含投标当月)任意一个月在本单位的有效社保证明,所有相关职称需提供人社部门职称管理系统或全国人社政务服务平台网页查询截图。不提供或不齐全的不得分。

2

业绩

10

投标人提供2022年1月1日至投标文件递交截止之日已完成的同类业绩,每提供1项得2分,本项最高得10分。 注:投标文件中提供合同关键页、中标(成交)通知书、竣工验收报告复印件或扫描件并加盖响应投标人公章,不提供不得分。业绩时间已竣工验收报时间为准。

3

机械设备投入计划

8

1. 投标人的机械设备投入安排合理,设备充足、齐全、先进,得8分;

2. 投标人的机械设备投入安排较合理,设备能基本满足、齐全、较先进,得6分;

3. 投标人的机械设备投入安排一般,设备较少、较落后,得4分;

4. 无提供相关证明文件,不得分。

(注:须在注投标文件中提供相关证明文件)

4

施工进度计划

8

根据投标人提供的施工进度计划进行评审:

1. 关键线路分析清晰、准确、完整,计划编制合理、可行,完全满足磋商文件对工期的要求,对关键节点的控制措施合理、可行,得8分;

2. 关键线路分析基本清晰、准确,计划编制基本合理、可行,基本满足磋商文件对工期的要求,对关键节点的控制措施基本合理、可行,得6分;

3. 关键线路分析一般,计划编制一般,部分满足磋商文件对工期的要求,对关键节点的控制措施一般,得4分;

4. 没有提供相关计划的,不得分。

5

保修服务方案

8

1. 保修服务方案详细具体完整、专业可行,服务响应时间及时、解决问题效率高,保障正常工作,得8分;

2. 保修服务方案较详细具体完整、专业可行,服务响应时间较及时、解决问题效率较高,不影响正常工作,得6分;

3. 保修服务方案一般、服务基本满足,响应时间不及时、解决问题效率一般,影响正常工作,得4分;

4. 无提供相关描述的,不得分。

6

实施方案

8

针对项目实际需求提供完整的项目实施方案进行评审:

1. 项目实施方案内容全面完善、细致、符合本项目的建设要求、切合项目实际、可操作性强的,得8分;

2. 项目实施方案内容具体,能满足本项目的建设要求,基本切合项目实际,可操作性一般的,得6分;

3. 项目实施方案内容基本完善,基本符本项目的建设要求,但未能符合项目实际的和欠操作性的,得4分;

4. 项目实施方案内容不完整或不提供方案的不得分。

7

应急方案

8

根据各投标人针对本项目的特点,对停车区域可能发生的各类突发事件有针对性的制定应急预案(如火灾、水淹、爆炸、设施设备瘫痪、交通拥堵、刑事事件等)进行综合评分:

1. 应急方案合理、可行的,有很好的突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得8分;

2. 应急方案较合理、可行的,有较好的突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得6分;

3. 应急方案基本合理、可行的,有突发事件的预防与预警处理机制、处理程序、应急保障措施、事后恢复与重建措施,得4分;

4. 应急方案不合理、缺少突发事件的处理措施和应急预案的不得分。

合计

得分总计

60

  其他内容不变

  更正日期:2025年7 月11日

  、其他补充事项

  1.澄清修改公告为原招标公告、原招标文件不可分割的部分,原招标公告、原招标文件相应条款与本公告有不一致之处,以本公告为准。请投标人务必按照更正后的内容编制投标文件,本公告发布,视同书面通知所有潜在投标人。

  、凡对本次公告内容提出询问,请按以下方式联系。

  招标人:中山市古镇镇古一村股份合作经济联合社

  联系人:张小姐

  电话:0760-23366687

  招标代理机构:广东智鹏工程项目管理有限公司

  联系人:钟娟、刘铝

  地址:中山市东区长江路18号紫园16栋二座27层

  电话:13286387476



广东智鹏工程项目管理有限公司

2025年7 月11日
